循环水泵电机的安装方法

2021/12/16 16:26:28

前不久我们对循环泵正确安装示意图进行了简单介绍,今天将为广大用户讲解循环水泵电机的安装方法。

1.循环水泵电机安装时要将上下机架和定子进行组装,查看它们之间是否符合规定要求。

2.使用煤油渗透法查看油箱是否泄露,将油冷却器和空气冷却器做水压试验,试验压力分别为0.25MPa、0.3MPa,稳定压力为30min应该没有泄露。

3.将定子进行安装,可以按照循环水泵主轴中心找正并且调整它的水平度,水平度要求在规定值范围内,定子水平测量位置以机座上的止口位置为基准,可以使用水平仪进行测量。

4.查看推力瓦与导向瓦应该没有气孔、凹陷等明显缺陷,可以根据推力瓦和导向瓦的接触情况进行研刮,保证接触点可以达到规定值。

5.把下导向滚动轴承和轴承内盖套到转子上后再把转子吊入定子内,使用油压千斤顶顶住转子,确保转子铁芯高出定子铁芯3mm,在间隙四周加塞塞规校准转子中心,间隙较大值或者平均值的差应该小于平均值。

6.将电机挡风板、上机架挡风板、接油盘、等进行安装,完成后再把上机架进行安装,需要注意对准上机架与定子的定位销孔。应该确保管路的位置应该和外形图一致。

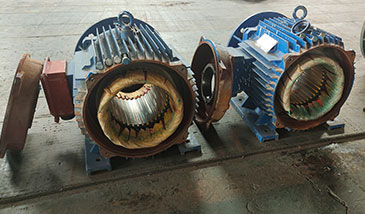

循环水泵电机的安装图

7.将推力轴承与上导轴承进行安装

①把上机架油箱清理干净后再装上推力瓦支撑圆环与推力瓦,在推力瓦的工作面上涂抹一层润滑油。

②将推力头与挡油筒之间的密封件装上,接着缓慢地套入推力头。

③导向瓦密封件和导向瓦轴承座安装。安装过程中应该小心仔细,防止密封件被损坏,应该注意导向瓦轴承座上测温孔、定位销孔和推力瓦上测温孔以及推力瓦支撑环上定位销孔对齐。

④导向瓦装入,再复测定子和转子的间隙是否合格,调整导向瓦与推力头之间的间隙在0.1mm~0.15mm。

⑤将千斤顶放下,查看各块轴瓦的受力情况受力应该均匀查看转子铁心应该低于定子铁心1mm~2mm。

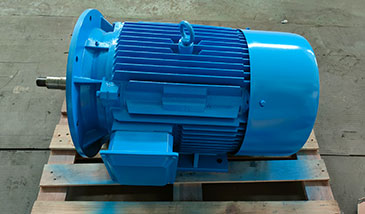

循环水泵电机

8.将下端盖安装好后,为了保证间隙不会发生改变,安装下端盖时应该用塞规把间隙塞死。将空气冷却器等附件进行安装。

9.使用对中楔形块在填料函体内调整泵轴的中心与水泵的中心,运行径向偏差值为0.05mm。

10.测量电机联轴器晃动值应该在0.05mm以下,测量电机轴和泵轴端部之间的间隙应该在2mm~15mm以内,较佳值为10mm。测量两个联轴器之间的间隙应该可以确保转子提升高度为3.5mm。

循环水泵电机的安装方法由循环泵厂家总结。
